東福四期小區物業服務中心一位姓陶的經理也守候在現場,時刻關注著搶修進度。“還請盡快解決,我們也好向這1萬多戶住戶交代。”他告訴記者,小區一個多月以來已經多次停電,光11月以來就明確有兩次停電,盡管物業會在用電用水高峰期時應急發電保供應,但許多業主還是不滿意,“這會直接影響業主對我們的評價。”

  在小區門口開超市的盧從德也騎著電瓶車,過來詢問搶修進度。“上次停電停了20多個小時,店里的冷凍食品好多都壞了,損失了幾千元。”他一邊說一邊搖頭,“本來修路就影響了生意,現在這損失更承受不起了。”

  施工單位搶工期

  未提前辦理施工許可

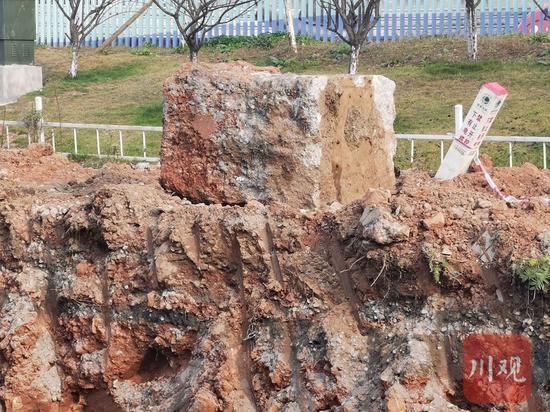

  “電纜被挖斷后,我們就介入了。”資陽市雁江區經科信局能源與環境資源綜合利用股股長王其龍告訴記者,作為電力主管部門,該局已明確要求供電部門和施工單位加強溝通,明確施工區域的電纜走向及分布,并設置警戒線、埋設標志樁。

  廖軍卻反饋,電力部門已同施工單位進行了多次溝通,但收效甚微。“我們向施工單位多次指明了電纜走向,并重新設置了電纜標示樁,拉上了‘電力通道、禁止開挖’的警示帶。”廖軍說,交涉過,但施工方‘野蠻施工’的現象仍頻繁發生。

  執法部門在前期調查中還發現,施工單位沒有按規定提前辦理電力施工許可。根據國務院發布的《電力設施保護條例》和《四川省電力設施保護和供用電秩序維護條例》的規定,在電力電纜線路保護區內進行作業,必須經縣級以上地方電力管理部門批準,并采取安全措施后方可進行。

  王其龍表示,針對施工單位的違法行為,雁江區電力行政執法大隊已向施工單位下達《責令改正指令書》,責令其及時到主管部門辦理電力施工許可證,并配合供電部門進行搶修工作,承擔相關費用。

  “項目要求12月15日前要完成雨污管網改造工程,目前工人正在通宵達旦趕工期,確保在規定日期完工。”施工單位現場代表廖飛告訴記者,現場施工確實有些著急,但施工單位也在極力避免發生此類事故,但他“不清楚哪里有電纜,指的時候也沒有說清楚”。“我們已經安排人員向有關部門提交資料,正在辦理電力施工許可證。”廖飛表示,如今電纜保護區內都已處于停工狀態,“我們會等其他地方做完了,再根據要求安排施工。”
