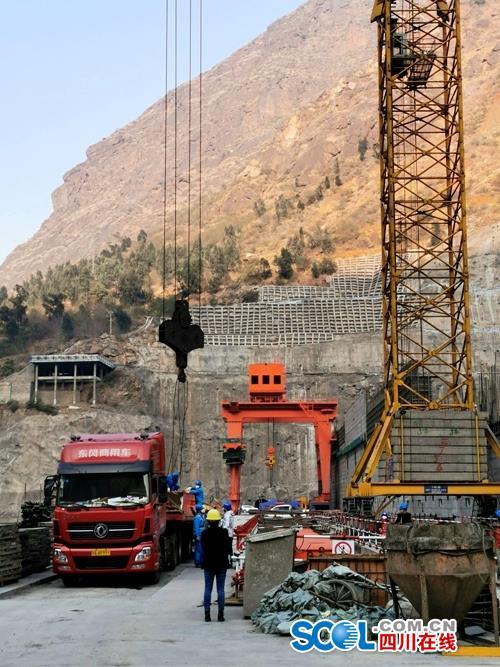

四川在線消息(記者 李欣憶) “8臺抽水泵都到位了,抽水效率翻了一倍。”2月24日,水電七局金沙水電站項目經理趙然在施工現場欣喜地說。當天,是國家重大建設項目、省重點工程——攀枝花金沙水電站正式復工的第5天。389名工程管理人員和施工作業人員已返崗,在四個作業面展開施工。

  去年年底,金沙水電站實現三期截流,計劃于今年年底實現首臺機組發電。今年的工期異常緊張,可受春節及新冠肺炎疫情影響,金沙水電站工程基本處于停工狀態。“按工程計劃2月1號基坑排水就要完工開始下一道工序,現在幾乎延遲了一個月。”四川省能投攀枝花水電開發有限公司總經理黃強說,如果在5月底汛期來臨前三期圍堰施工不能達到安全度汛要求,工期將只能推后一年。

  形勢嚴峻。攀枝花市西區政府制定協助推進金沙水電站項目有序復工復產方案,推出專班服務、專案推動、專辦保障等“三專”服務。2月19日,金沙水電站順利復工。

  24日上午,40多個工人在三期基坑作業,8臺抽水泵搭乘竹排漂浮在水中,轟轟作響。“原本只有4臺抽水泵,為了趕上耽誤的工期,我們從雅安工地又緊急調運了4臺。”趙然說,現在最緊急的就是三期基坑排水和圍堰灌漿,增加抽水泵之后,現在每小時可抽5200立方米,效率翻了一倍。他們還在研究下一步保障措施,通過調整設備、人力、機器,技術等措施,將延誤的一個月工期趕回來。

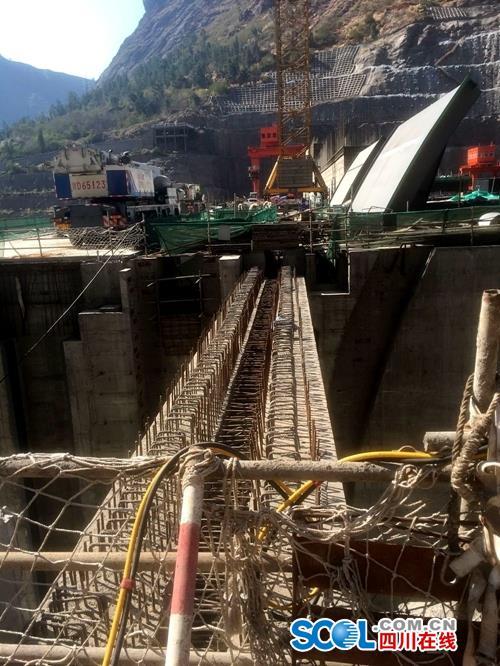

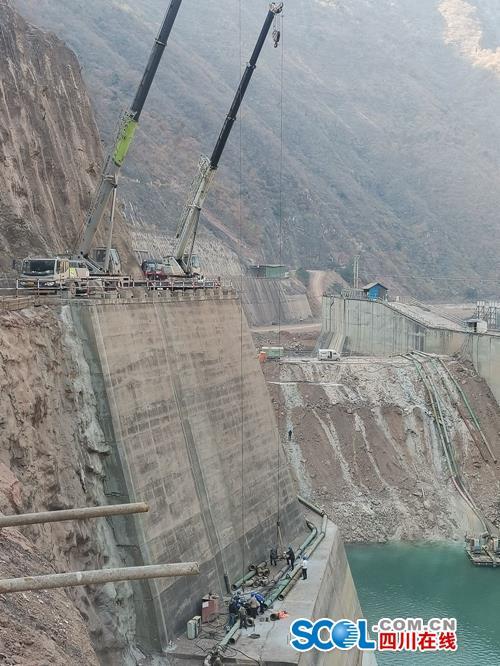

  “我們嚴格按‘防疫’與‘ 防洪度汛’兩不誤的思路,正在努力全面復工,力爭今年底首臺機組發電的目標不變。”四川省能投攀枝花水電開發有限公司董事長何林說,目前施工現場工程度汛項目正開展施工道路填筑、圍堰防滲處理、基礎開挖清理、泄洪門機安裝等作業施工施工,度汛項目復工程度達到80%以上。

  金沙水電站是金沙江中游10級水電樞紐規劃的第9級,電站總裝機56萬千瓦,總投資74.23億元,屬于大型水電站。目前,土建工程已經進入收尾階段,機電安裝工作全面展開,計劃2020年底實現首臺機組發電,2021年工程竣工。屆時,金沙水電站年發電量將達到21.77億度,可保證60萬居民,相當于一半以上攀枝花家庭一年的用電需求。
